Contournement

Contournement de la Ville de Molsheim

Le dossier du contournement a été lancé en 1996 par le Conseil municipal. Il a été déclaré  dʼutilité publique le 14 janvier 2002. Ce projet du Département du Bas-Rhin (aujourd’hui Collectivité européenne d’Alsace) s’étend sur 5,7 km de long, à 2 x 1 voies avec 6 intersections à niveau pour la desserte de l’agglomération. Il avait pour principal objectif de soulager le trafic en centre ville de la RD422, qui est passé de 28 000 véhicules/jour au niveau de Dorlisheim à 11 000 véhicules/jour à la sortie de Molsheim.

  • Printemps 2004 : Acquisitions foncières ou remembrement des 600 parcelles concernées par le tracé
  • Été 2005 : lancement de l’appel d’offres des premiers lots

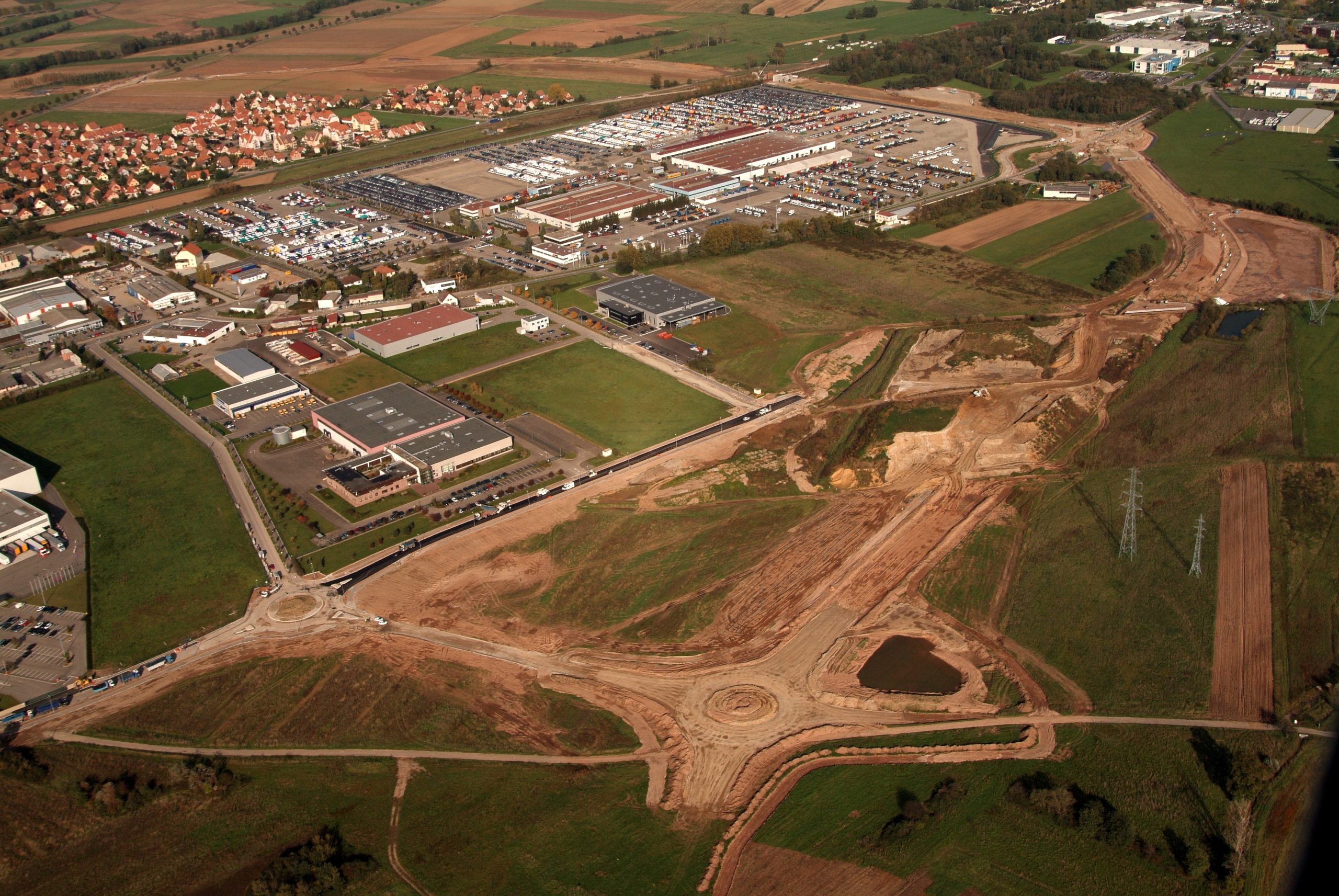

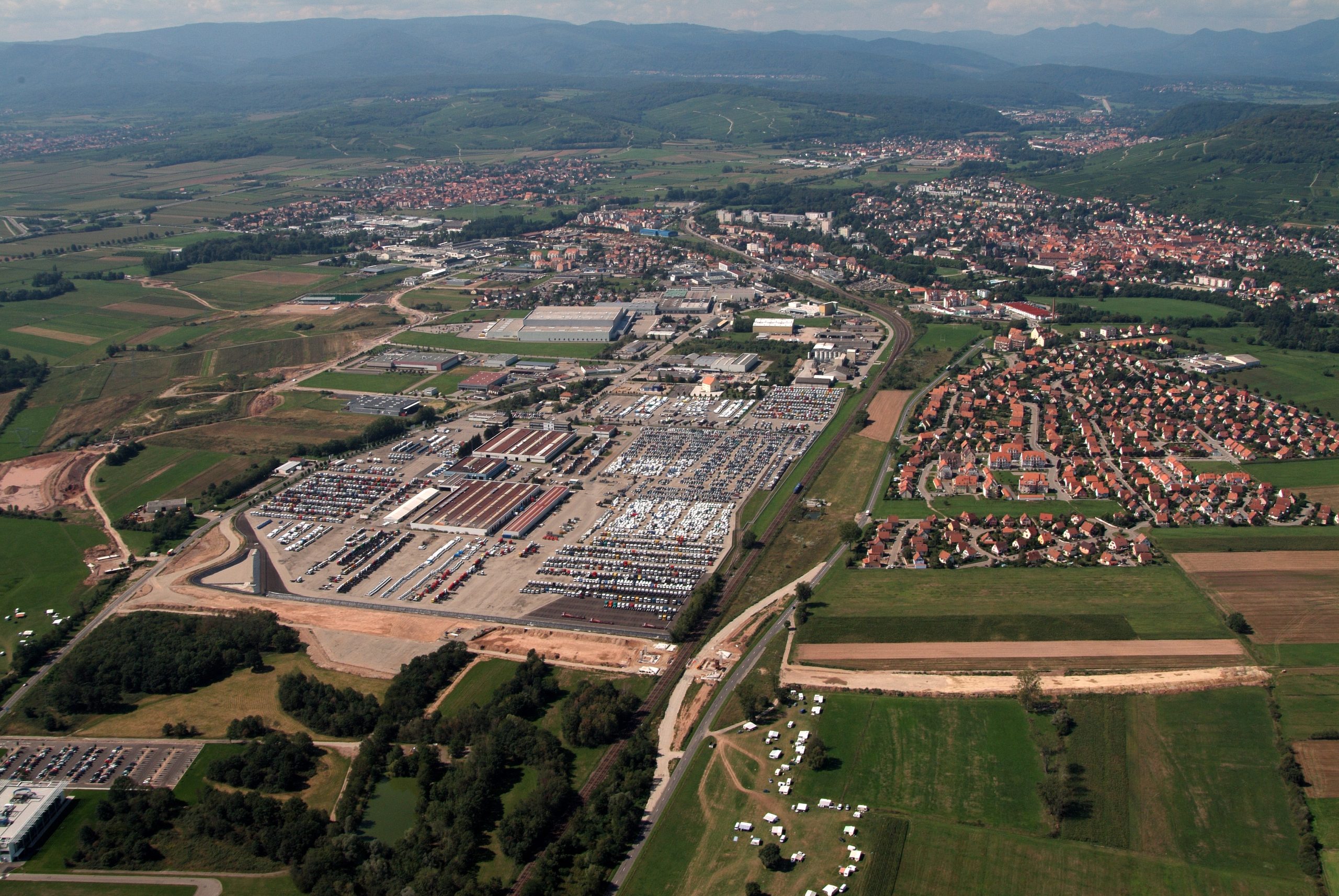

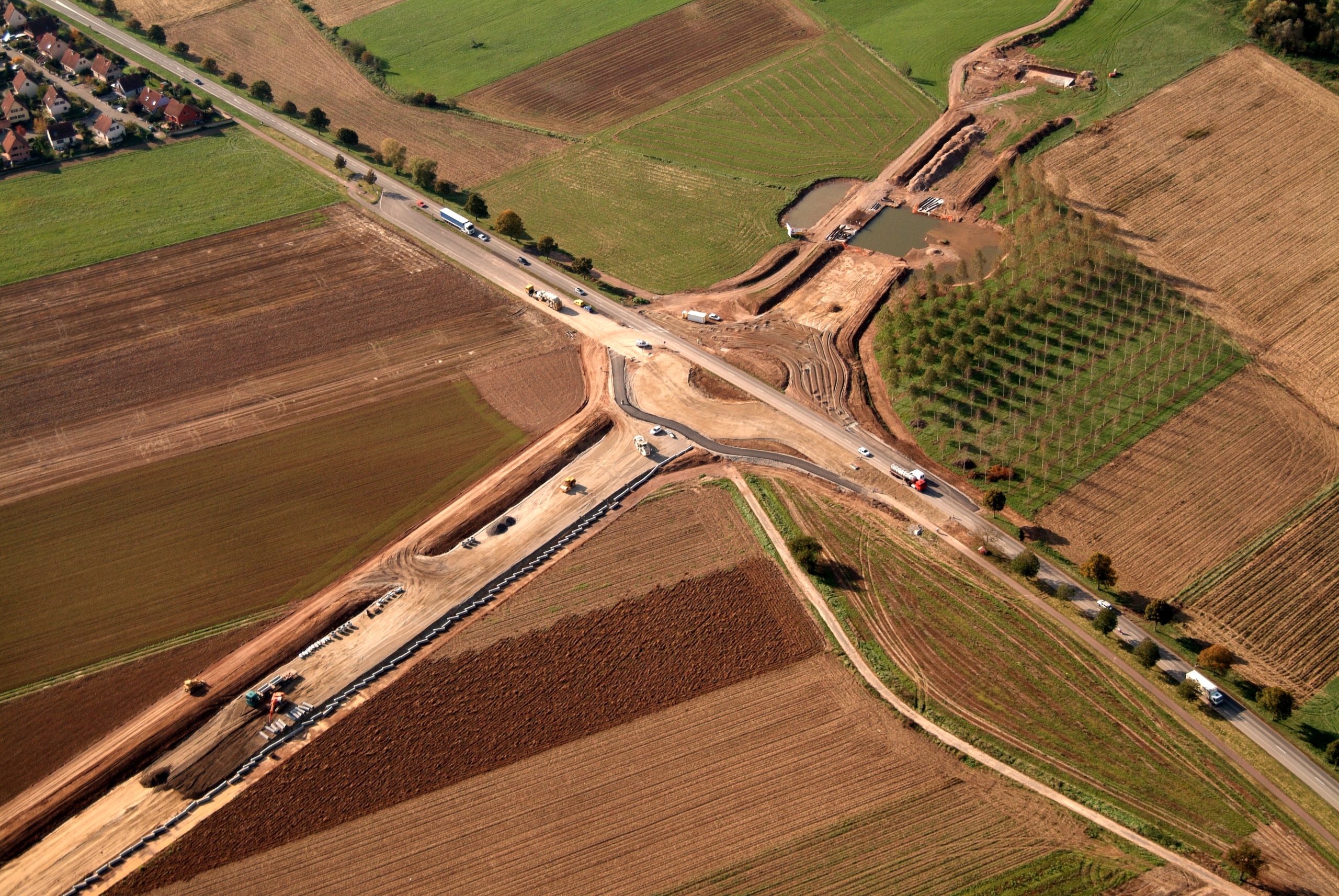

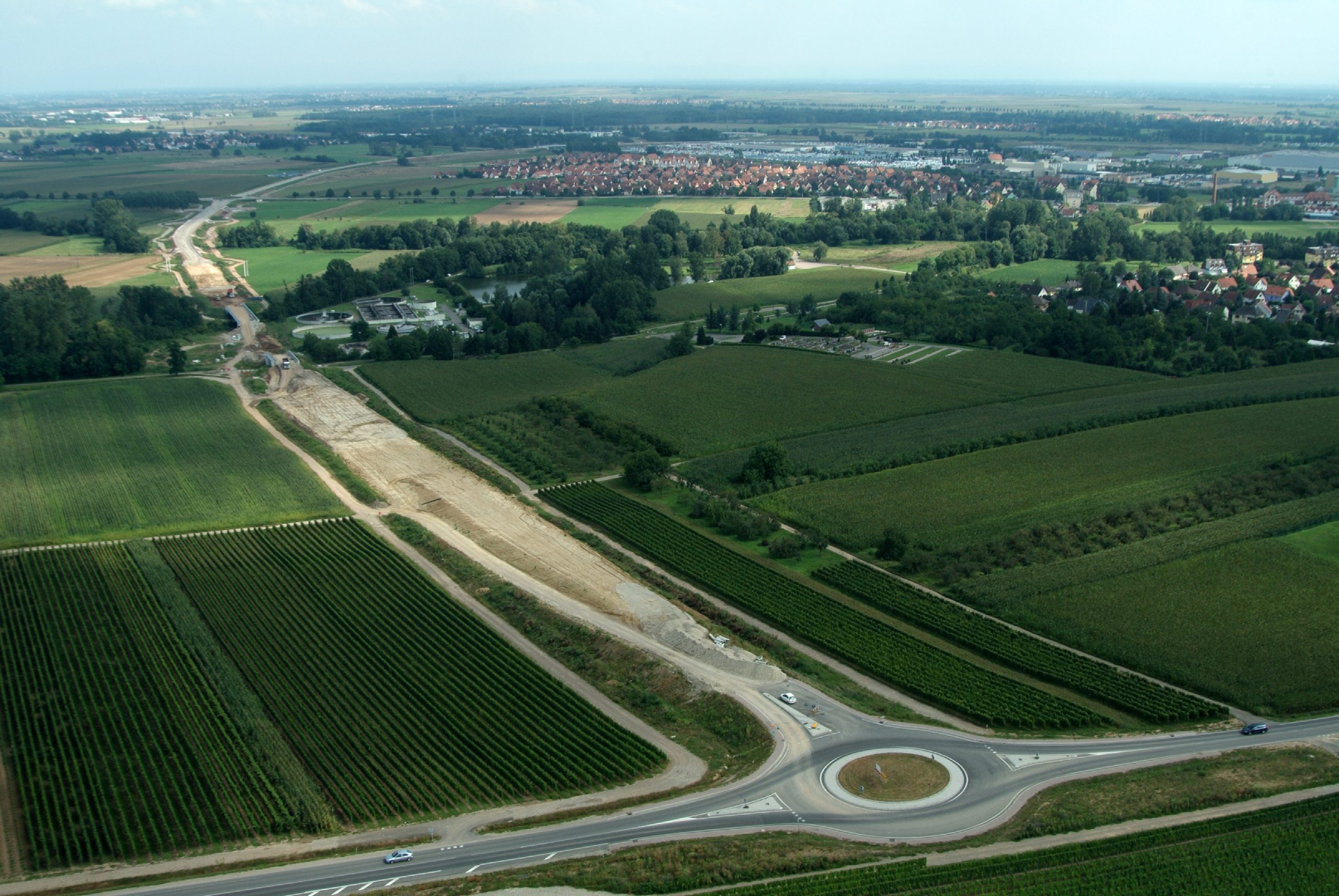

  • Deuxième semestre 2006 : Lancement du chantier

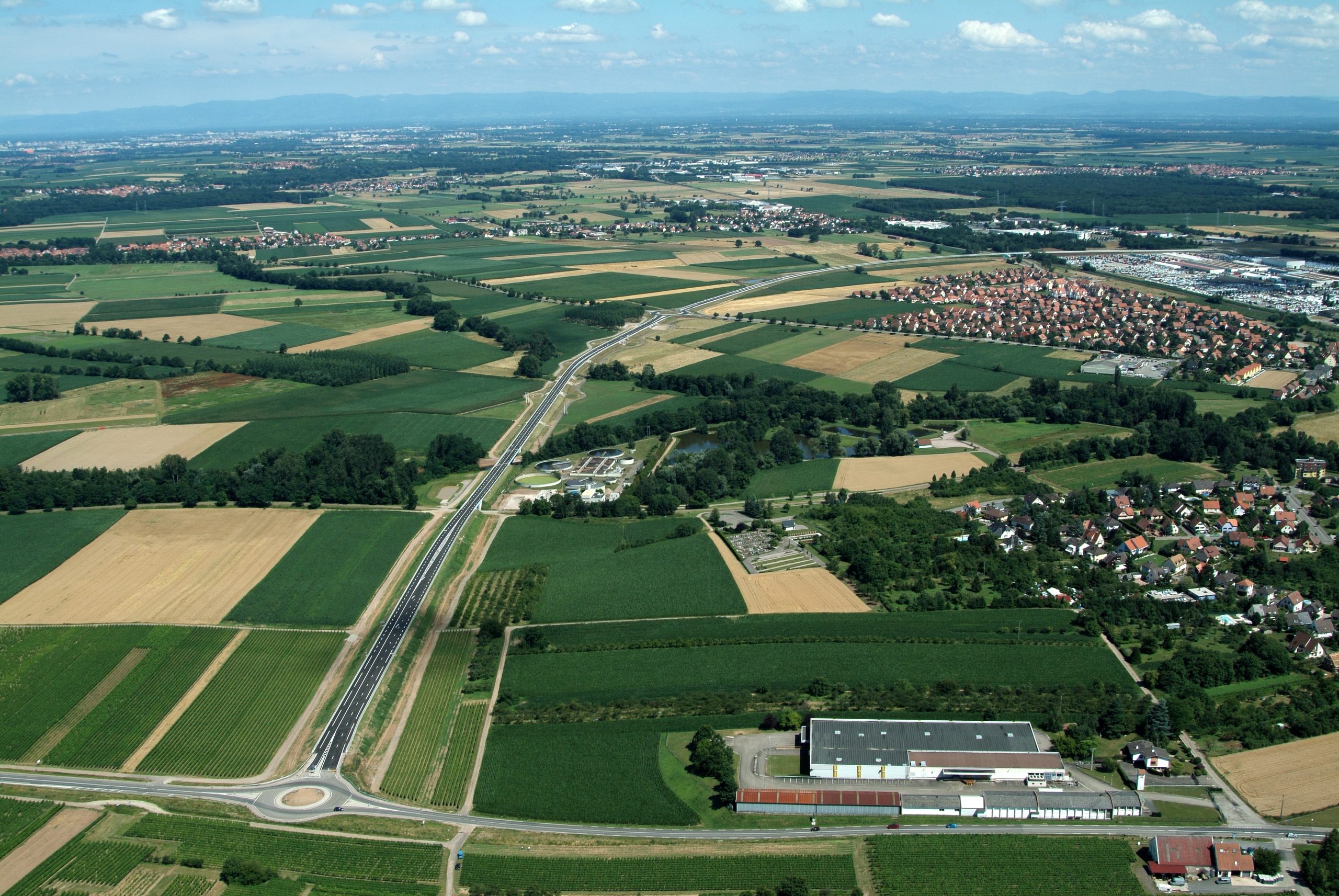

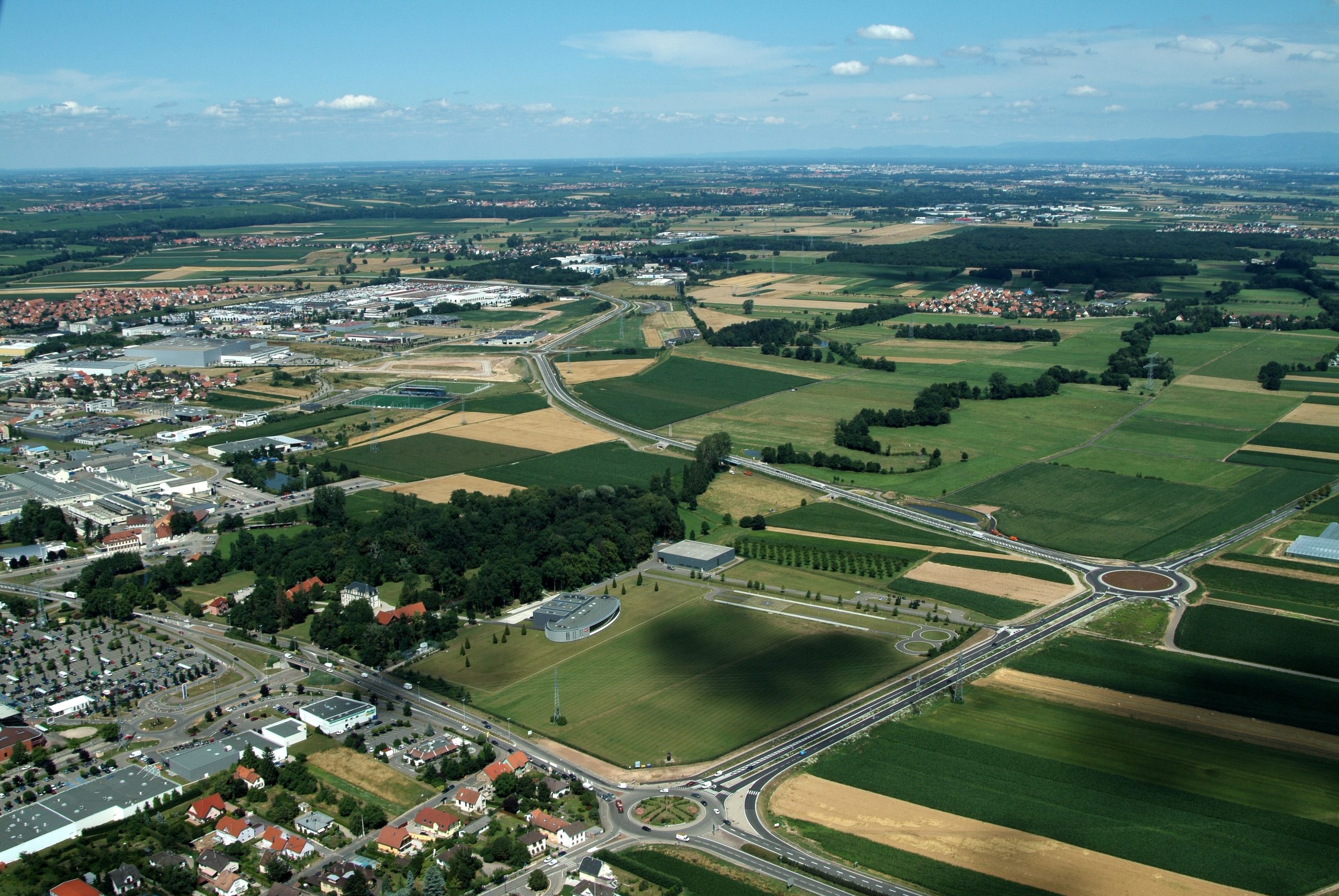

  • Juillet 2008 : Inauguration officielle

La participation de la Ville s’élevait à 2,37 millions d’euros, soit environ 10 % du montant total du projet. Ce chantier était porté par le Conseil Général du Bas-Rhin aujourd’hui Collectivité européenne d’Alsace) qui a financé l’opération à hauteur de 75 %. La Région Alsace a injecté les 15 % restants.

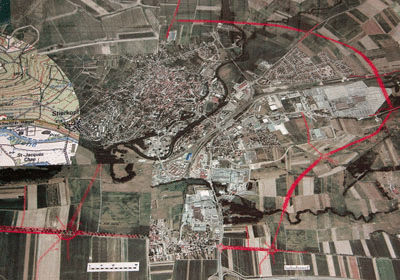

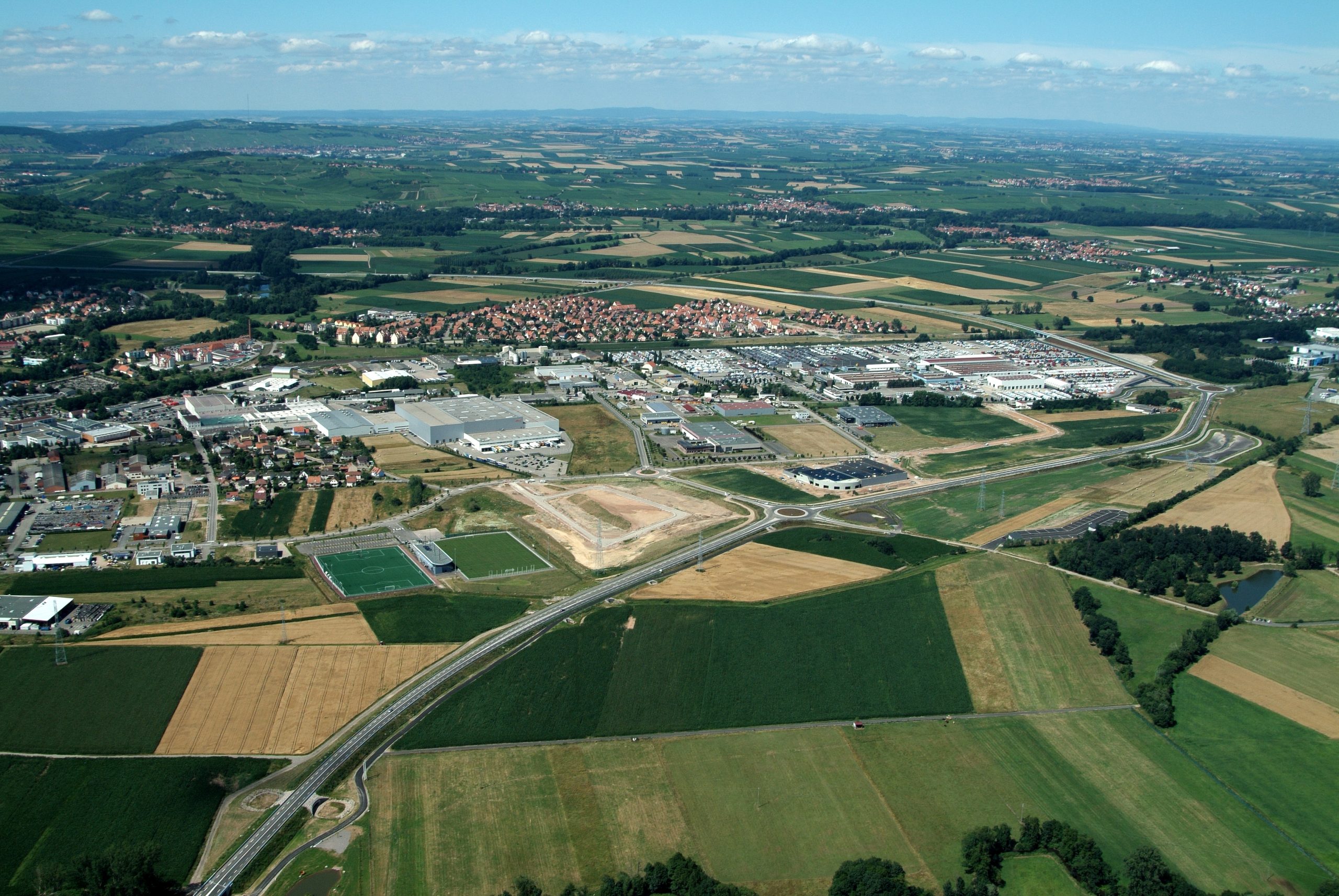

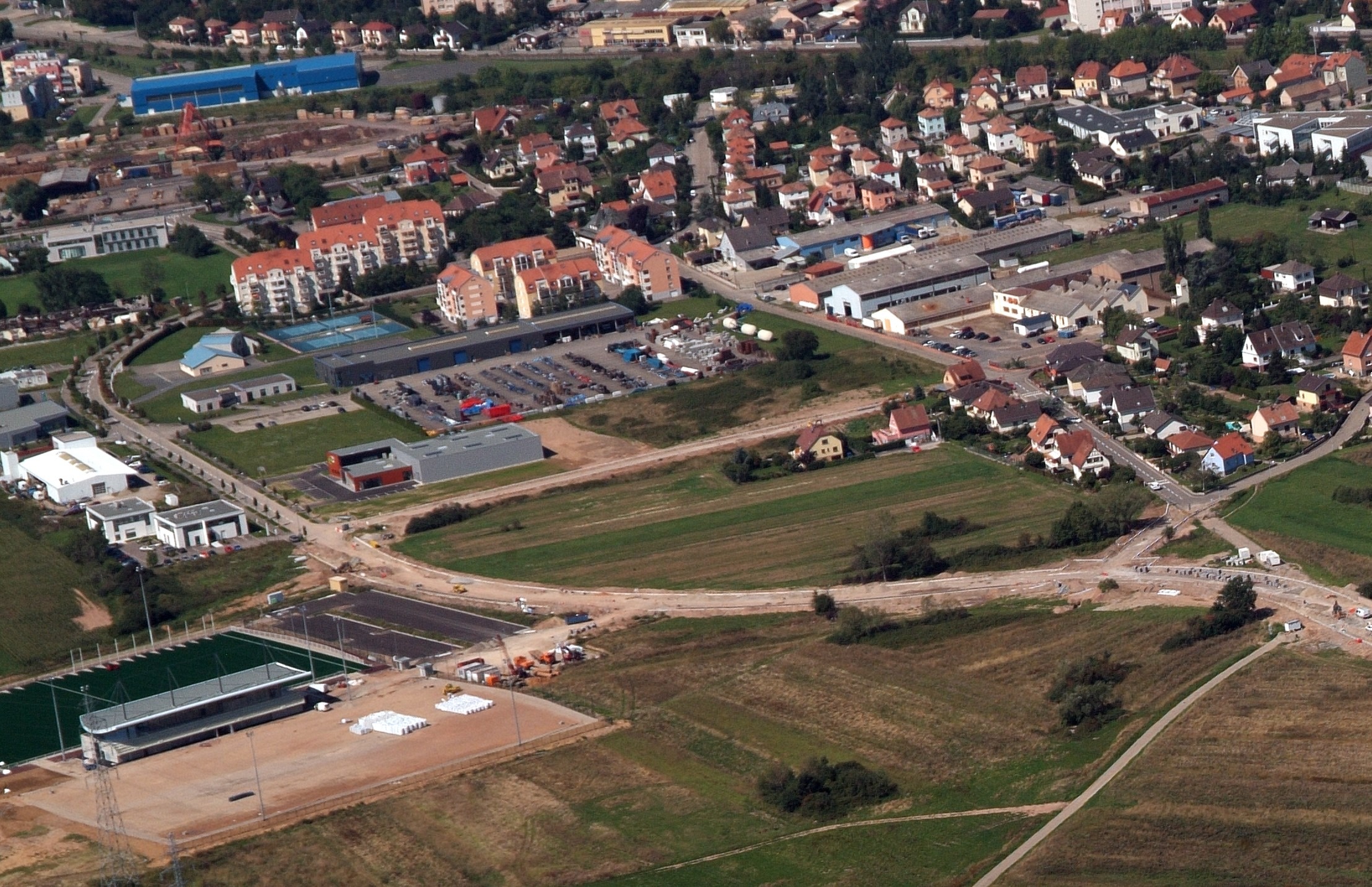

En rouge, le tracé du contournement sur une photographie aérienne du ban communal de Molsheim.

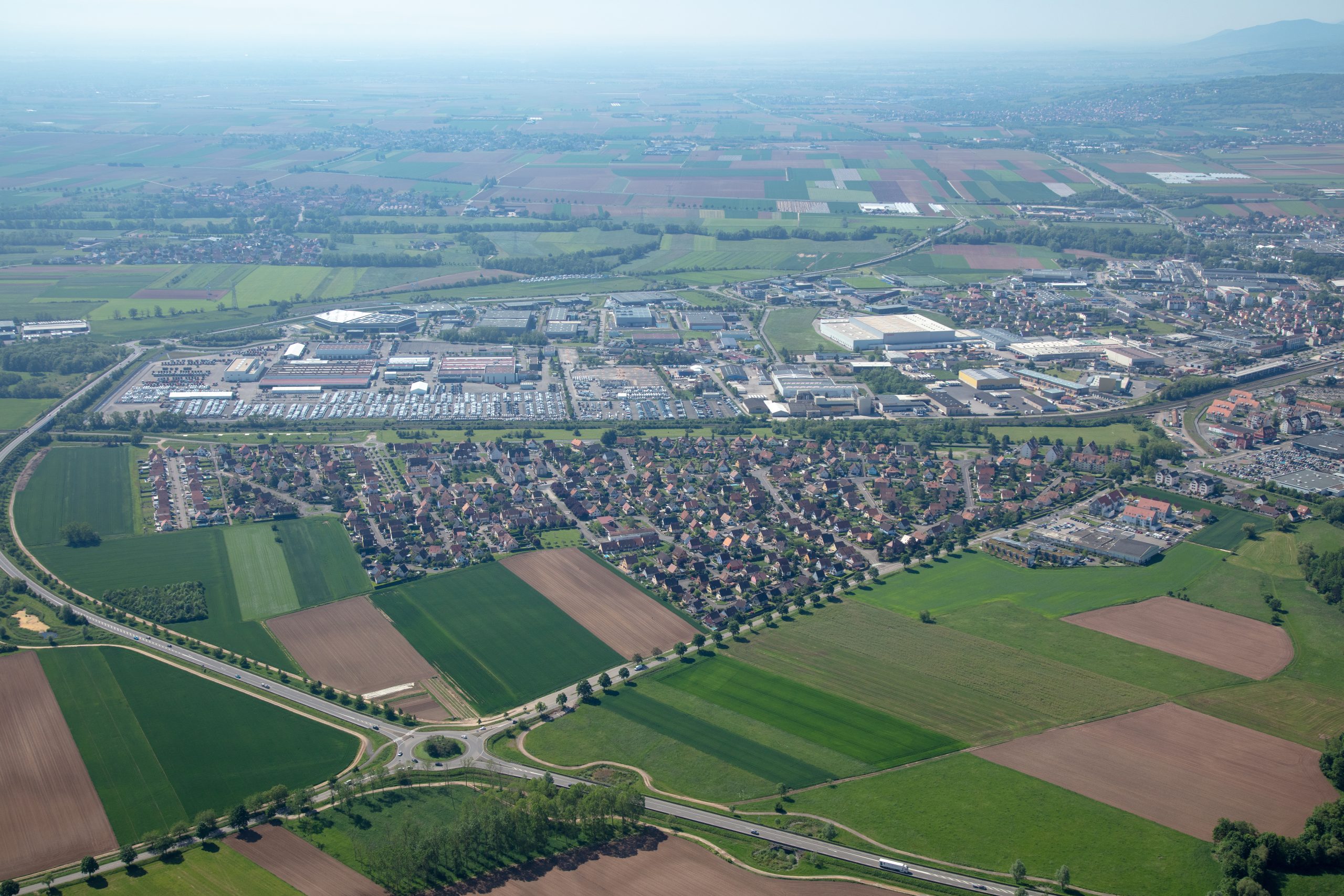

Retour en images

Historique

  • Lire l’éditorial et l’article « C’est ouvert ! » (Molshemien n°50, page 3 à 7)
  • Lire l’article « Le contournement » (Molshemien n°45, page 19)
  • Photos aériennes du 26 octobre 2006 (Molshémien n°44, pages 22 & 23)
  • Lire l’encart « contournement » (Molshemien n°43, page 20)
  • Lire l’article « Contournement où en est-il ?  » (Molshemien n°40, page 21)
  • Lire l’article « Nouvelles du contournement » (Molshemien n°39, page 21)
  • Lire l’article « Contournement, des équipes au travail » (Molshemien n°38, pages 18-19)
  • Lire l’article « Contournement, le tout premier signe » (Molshemien n°34, page 8)
  • Lire l’article « Les travaux approchent »  (Molshemien n°33, pages 6-7)
Partager la page
